Profesjonalny montaż tras kablowych decyduje nie tylko o porządku w instalacji, ale też o bezpieczeństwie, łatwości serwisu i tym, czy system da się później rozbudować bez demolowania połowy obiektu. W praktyce liczy się dobór właściwego typu trasy, nośności, sposobu podparcia i detali, które na etapie projektu wyglądają niepozornie, a po roku zaczynają robić największą różnicę.
Najważniejsze decyzje zapadają jeszcze przed wierceniem i to one przesądzają o trwałości instalacji
- Trasa kablowa ma prowadzić, chronić i ułatwiać serwis, a nie tylko „trzymać przewody”.
- IEC 61537 opisuje wymagania i badania dla systemów tras i drabin kablowych, a EN 50174-2 porządkuje planowanie i praktykę instalacji IT.
- Najpierw dobiera się konstrukcję, materiał i podparcia, dopiero potem układa się kable.
- Najdroższe błędy to zbyt mała nośność, źle wykonane łuki, brak rozdziału obwodów i niedbałe połączenia metalowych elementów.
- Ceny w 2026 r. najmocniej podbijają wysokość montażu, liczba kształtek, rodzaj podłoża i osprzęt.
Co obejmuje trasa kablowa i kiedy ma sens
W praktyce trasa kablowa to system prowadzenia przewodów, który może przyjmować formę korytka, drabinki, koryta siatkowego albo zamkniętego kanału. Wybieram ją wtedy, gdy instalacja ma być czytelna, łatwa do serwisowania i odporna na późniejsze zmiany, a nie schowana na stałe w ścianie lub w rurze. To szczególnie ważne w garażach, warsztatach, kotłowniach, rozdzielniach, pomieszczeniach technicznych i w obiektach, gdzie przewody dochodzą lub zmieniają się częściej niż raz na kilka lat.
Normatywnie temat nie jest przypadkowy. IEC 61537 obejmuje systemy tras i drabin kablowych przeznaczone do podtrzymywania i prowadzenia kabli, a EN 50174-2 porządkuje planowanie oraz praktykę instalacyjną dla okablowania wewnątrz budynków. Ja traktuję to jako prosty sygnał: taka instalacja ma być policzona, zamocowana i oznaczona, a nie „złożona z tego, co akurat było pod ręką”.
Trasa kablowa ma największy sens tam, gdzie liczą się trzy rzeczy naraz: porządek, dostęp i możliwość rozbudowy. Jeśli przewidywana jest większa liczba kabli albo przyszłe dołożenie kolejnych obwodów, system nośny zwykle daje więcej kontroli niż przypadkowe prowadzenie przewodów po kilku uchwytach. Kiedy już wiem, po co trasa powstaje, dobieram jej konstrukcję, bo to właśnie ona przesądza o nośności i tempie pracy.

Jak dobrać konstrukcję do obciążenia i miejsca montażu
Nie każda trasa kablowa sprawdza się w tych samych warunkach. Inaczej podchodzę do lekkiego odcinka w garażu, inaczej do rozbudowanej instalacji technicznej z kablami energetycznymi, a jeszcze inaczej do okablowania IT, gdzie ważna jest segregacja i możliwość szybkich zmian. Poniżej zestawiam najpraktyczniejsze warianty.
| Rodzaj trasy | Kiedy wybieram | Największy plus | Na co uważam |
|---|---|---|---|
| Korytko perforowane | Do instalacji zasilających, sterowniczych i mieszanych w budynkach użytkowych | Dobra wentylacja, prosty montaż, łatwe dokładanie przewodów | Przy większym obciążeniu trzeba pilnować nośności i podpór |
| Drabinka kablowa | Do cięższych wiązek, dłuższych odcinków i większych przekrojów kabli | Wysoka sztywność i bardzo dobra nośność | Drobne przewody trzeba prowadzić staranniej, bo konstrukcja jest bardziej otwarta |
| Koryto siatkowe | Do data, CCTV, automatyki i lekkich tras w obiektach, gdzie liczy się elastyczność | Bardzo szybka adaptacja i dobra widoczność kabla | Słabsza ochrona mechaniczna niż w korytku zamkniętym |
| Zamknięty kanał | Do krótkich, estetycznych odcinków lub tam, gdzie ważna jest ochrona przed dotykiem | Ładny wygląd i większe osłonięcie przewodów | Mniejsza wentylacja i zwykle mniej komfortowy serwis |
Jeśli mam wybrać między estetyką a funkcją, zwykle stawiam na funkcję, ale bez rezygnacji z porządku. W dobrze dobranym systemie liczy się też materiał: stal ocynkowana dobrze znosi większość typowych wnętrz, a w wilgotnym lub agresywniejszym środowisku szybciej patrzę w stronę rozwiązań lepiej zabezpieczonych antykorozyjnie. Dopiero po takim wyborze ma sens rozrysowanie przebiegu trasy w budynku.
Jak zaplanować przebieg trasy, żeby nie poprawiać jej po odbiorze
Planowanie zaczynam od rzeczy bardzo przyziemnych: gdzie trasa ma iść, co ją przecina, gdzie będzie dostęp do serwisu i czy po roku nie zabraknie miejsca na kolejne przewody. W instalacjach technicznych ten etap oszczędza najwięcej pieniędzy, bo późniejsze przeróbki są zawsze droższe niż dodatkowe pół godziny przy projekcie. Ja na tym etapie sprawdzam pięć obszarów, które zwykle przesądzają o jakości całej realizacji.
| Co sprawdzam | Na co patrzę w praktyce | Dlaczego to ważne |
|---|---|---|
| Obciążenie | Ile kabli ma trafić na trasę teraz i ile może dojść później | Zbyt mała nośność kończy się ugięciem, odkształceniem albo koniecznością wymiany systemu |
| Środowisko | Wilgoć, pył, temperatura, korozja, praca na zewnątrz | Od tego zależy materiał, powłoka i sposób zabezpieczenia ciętych krawędzi |
| Segregacja | Oddzielenie zasilania od danych, automatyki i torów wrażliwych | EN 50174-2 wprost uwzględnia wzajemny wpływ kabli innych systemów |
| Promienie gięcia | Czy łuki, zejścia i przejścia nie ściskają przewodów | Zbyt ciasne prowadzenie skraca żywotność kabli i utrudnia późniejszy serwis |
| Dostęp serwisowy | Czy da się bezpiecznie dojść do trasy, dokręcić połączenia i dołożyć przewody | Trasa bez dostępu szybko przestaje być praktyczna |
W instalacjach IT i w obiektach z większą ilością elektroniki zwracam też uwagę na połączenia wyrównawcze. Najnowsza edycja IEC 61537 uwzględnia nawet aneksy dotyczące użycia trasy jako przewodu ochronnego, więc to nie jest detal, który można zostawić „na później”. Jeśli projekt zakłada metalową trasę w torze ochronnym albo w pobliżu innych systemów, trzeba to ustalić zanim ruszy montaż. Dzięki temu sama robota przebiega spokojniej i bez improwizacji.

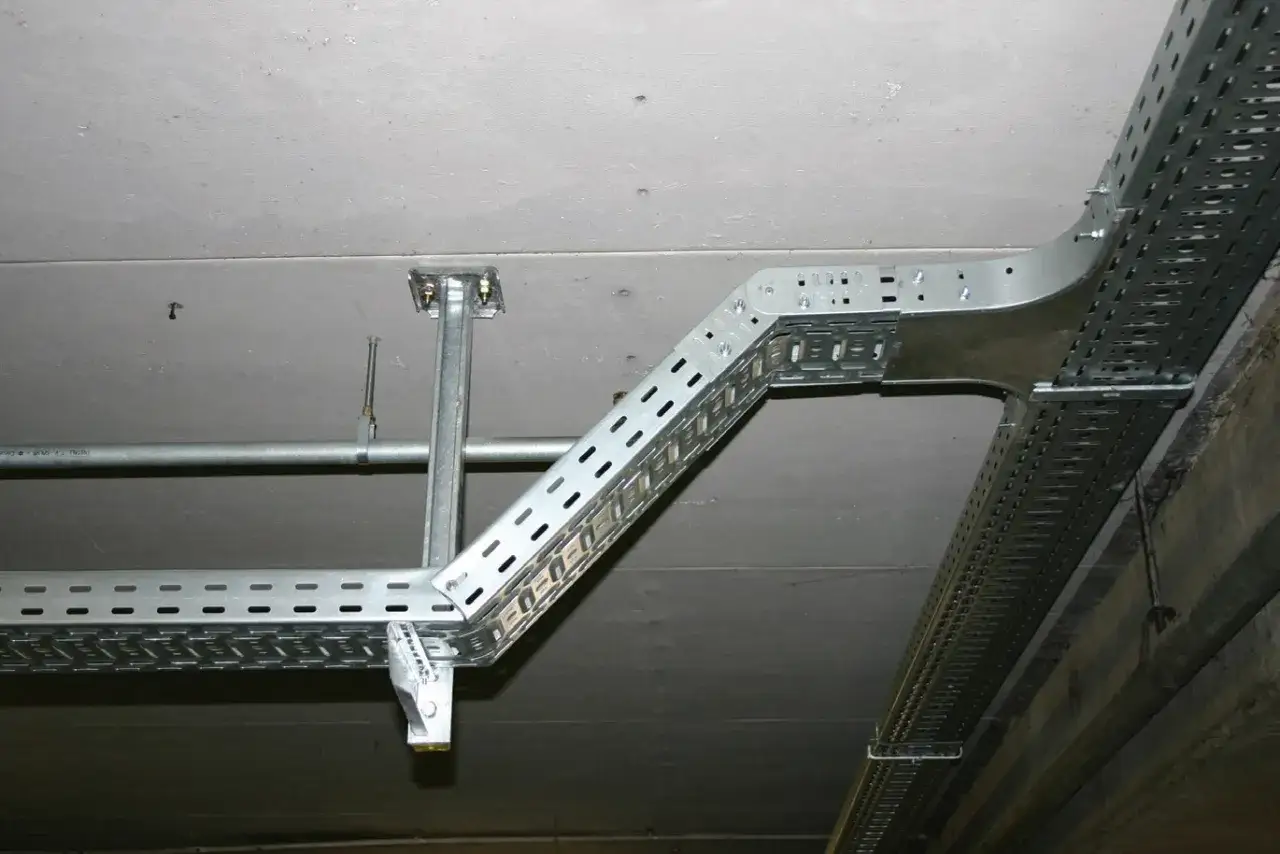

Jak przebiega montaż krok po kroku
Sam proces montażu jest prosty tylko z zewnątrz. W praktyce najwięcej czasu zabiera poprawne wyznaczenie osi, zamocowanie podpór i dopracowanie połączeń, bo to właśnie one decydują, czy trasa będzie pracowała latami, czy zacznie się rozjeżdżać po pierwszym większym obciążeniu.
Przygotowanie i wytyczenie
Najpierw przenoszę trasę z rysunku na ścianę, strop albo konstrukcję nośną. Sprawdzam poziomy, kolizje z instalacjami wentylacyjnymi, rozdzielnicami i innymi przeszkodami. Na tym etapie trzeba też dobrać mocowania do podłoża, bo inne kotwy stosuje się do betonu, inne do stali, a jeszcze inne do cegły lub prefabrykatu.
Mocowanie podpór i składanie odcinków
Podpory montuję tak, żeby konstrukcja nie pracowała pod ciężarem kabli. W praktyce przy kształtkach i łukach producenci często zalecają podparcie w odległości około 250-300 mm od krawędzi elementu, a przy szerszych rozwiązaniach dochodzi dodatkowe podparcie od spodu. To nie jest kosmetyka: brak podparcia w newralgicznym miejscu potrafi przeciążyć cały odcinek.
Przy cięciu nie zostawiam ostrych krawędzi. Deburring, czyli usunięcie zadziorów po cięciu, jest banalny, ale ważny. Ostre krawędzie niszczą izolację, utrudniają montaż i zwyczajnie zwiększają ryzyko uszkodzenia ręki podczas pracy.
Przeczytaj również: Centralne sterowanie roletami - jak zaplanować instalację?
Łączenie, wyrównanie i kontrola
Po złożeniu prostych odcinków i kształtek sprawdzam linię trasy, dokręcenie połączeń oraz ciągłość metalowych elementów. Jeśli system przewiduje mostki wyrównawcze, montuję je od razu, a nie na końcu „jeśli zostanie czas”. W obiektach zewnętrznych albo w strefach wilgotnych dodatkowo zabezpieczam miejsca cięcia zgodnie z zaleceniami producenta, bo ocynk czy powłoka nie kończą się na samym fabrycznym elemencie.
Na sam koniec dopiero układam przewody, dbając o łagodne wejścia w łuki i o to, by nic nie było ściśnięte na krawędziach. Gdy ten etap jest zrobiony porządnie, instalacja wygląda spokojnie i działa równie spokojnie. A jeśli ktoś pominął detale, szybko wyjdzie to w eksploatacji.
Najczęstsze błędy, które wychodzą dopiero po uruchomieniu
Najbardziej kosztowne błędy nie wyglądają spektakularnie. To zwykle małe zaniedbania: za mało podpór, zbyt ciasne łuki, źle dobrane mocowania albo brak rozdziału między torami zasilającymi i słaboprądowymi. W praktyce to właśnie one powodują poprawki po odbiorze, czyli najgorszy możliwy moment na „oszczędności”.
- Zbyt mała nośność systemu - trasa dobrana na styk zaczyna się uginać po dołożeniu kolejnych kabli.
- Za mało punktów podparcia - szczególnie groźne przy kształtkach, gdzie obciążenie kumuluje się szybciej niż na prostym odcinku.
- Brak rozdziału obwodów - zasilanie, automatyka i dane nie powinny biec przypadkowo razem, jeśli projekt wymaga segregacji.
- Ostre krawędzie po cięciu - uszkadzają izolację i przyspieszają zużycie przewodów.
- Za ciasne prowadzenie na łukach - przewód traci komfort pracy, a późniejsze dokładanie kabli staje się uciążliwe.
- Pominięcie połączeń wyrównawczych - metalowa trasa nie może być traktowana jak samodzielny, „magicznie bezpieczny” element.
- Brak zapasu na przyszłą rozbudowę - to błąd, który wraca zawsze wtedy, gdy trzeba dołożyć nowy obwód.
Jeśli miałbym wskazać jeden błąd, który widzę najczęściej, to byłoby liczenie tylko metrażu bez osprzętu i bez zapasu nośności. Na papierze wszystko się zgadza, a na budowie zaczyna się problem z łukami, redukcjami i dodatkowymi mocowaniami. A ponieważ nawet poprawna trasa potrafi mocno różnić się ceną, warto jeszcze spojrzeć na realne widełki kosztów.
Ile kosztuje wykonanie i co najczęściej podbija wycenę
W 2026 r. ceny na polskim rynku nadal są mocno zależne od zakresu, wysokości i trudności dostępu. Sama długość trasy mówi niewiele, bo jeden prosty odcinek na ścianie to zupełnie inna robota niż system na stropie, z wieloma łukami, przejściami i pracą nad głową. Orientacyjnie materiał i robocizna wyglądają dziś mniej więcej tak:
| Pozycja | Orientacyjny koszt | Komentarz |
|---|---|---|
| Korytko perforowane 100x50 mm, odcinek 3 m | około 44 zł brutto | To przykład lekkiego, prostego elementu materiałowego do niewielkiej trasy |
| Drabinka kablowa 3 m w rozmiarach 100x50 do 400x50 mm | około 105-129 zł brutto | Widać tu różnicę między lżejszą a bardziej nośną konstrukcją |
| Montaż trasy kablowej | od około 25 do 50 zł netto/mb | To widełki spotykane w cennikach usług dla prostszych realizacji |
| Montaż metalowego koryta 100x50 na wieszakach do 3 m wysokości | około 80 zł/mb | Przy większej wysokości, trudnym podłożu albo większej liczbie kształtek cena rośnie szybciej |
Na wycenę najmocniej wpływają: wysokość montażu, liczba załamań trasy, rodzaj podłoża, konieczność stosowania dodatkowych podpór oraz zabezpieczenie antykorozyjne. W praktyce najtańsze są krótkie, proste odcinki z lekkiego korytka, a najdroższe systemy nośne pracujące w trudnym środowisku lub z dużą liczbą kształtek. Jeśli budżet ma się domknąć bez niespodzianek, nie wolno liczyć tylko samych prostych odcinków bez osprzętu.
Przy większych realizacjach zawsze robię sobie prosty test: jeśli koszt jednej zmiany przebiegu trasy jest wyższy niż koszt sensownego przewymiarowania na starcie, lepiej od razu zostawić więcej miejsca i mocniejszy system. To zwykle bardziej opłacalne niż późniejsze przeróbki.
Co sprawdzam przed odbiorem gotowej instalacji
Odbiór trasy kablowej traktuję jak ostatni filtr jakości. Wystarczy kilka minut uważnej kontroli, żeby wyłapać rzeczy, które później wracają jako reklamacja albo serwis. Nie chodzi o formalność, tylko o potwierdzenie, że trasa rzeczywiście jest gotowa do bezpiecznej pracy.
- Sprawdzam poziom i linię całej trasy, zwłaszcza przy długich odcinkach.
- Kontroluję dokręcenie łączników, podpór i kotew.
- Oglądam cięcia i krawędzie pod kątem zadziorów oraz uszkodzeń powłoki.
- Potwierdzam ciągłość połączeń wyrównawczych tam, gdzie są wymagane.
- Patrzę, czy przewody nie są ściśnięte na łukach i czy mają miejsce na pracę termiczną.
- Sprawdzam dostęp do pokryw, odgałęzień i punktów serwisowych.
- Oceniam, czy została realna rezerwa na przyszłą rozbudowę, a nie tylko teoretyczny zapas na papierze.
Jeśli te punkty są spełnione, trasa nie tylko wygląda porządnie, ale też zachowuje się przewidywalnie po latach. I właśnie o to chodzi w dobrej instalacji elektrycznej: ma działać cicho, bezproblemowo i bez ciągłych poprawek, kiedy pojawi się kolejny kabel albo nowy element systemu.
